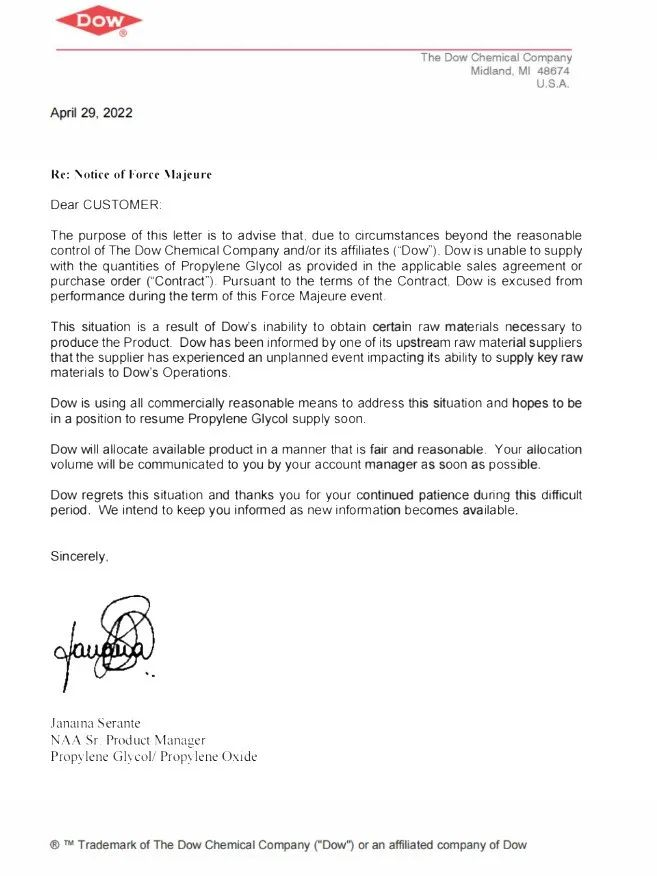

Dow hat vor Kurzem eine Notfallmitteilung herausgegeben, in der es heißt, dass die Versorgung des Unternehmens mit wichtigen Rohstoffen aufgrund eines Unfalls bei einem Lieferanten von vorgelagerten Rohstoffen unterbrochen sei. Dow gab daher bekannt, dass bei Propylenglykol ein Fall höherer Gewalt vorliege und die Versorgung eingestellt werde. Der Zeitpunkt der Wiederherstellung werde anschließend bekannt gegeben.
Als Folge der Lieferprobleme von Dow lösten die Chemieriesen eine Versorgungskrise in der Kette der Chemieindustrie aus.
Am 5. Mai 2022 Ortszeit gab BASF in einem Kundenschreiben bekannt, dass sie aufgrund eines Ereignisses außerhalb der Kontrolle von BASF Dow HPPO, einem wichtigen Lieferanten von Propylenoxid, nicht in der Lage sein wird, die erwarteten Mengen an Propylenoxid an BASF zu liefern. Dies geht so weit, dass die BASF Polyurethanes GmbH Schwierigkeiten bei der Versorgung des europäischen Marktes mit Polyetherpolyolen sowie Polyurethansystemen melden muss.
Zum jetzigen Zeitpunkt kann BASF weder bestehende Aufträge für Mai sichern noch Aufträge für Mai oder Juni bestätigen.

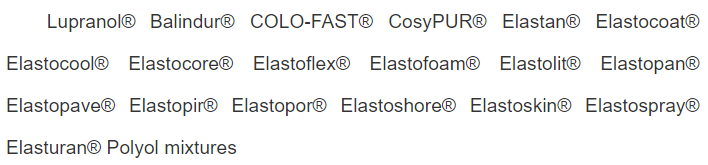

Liste der betroffenen Produkte.
Mehrere internationale Chemieriesen stellen ihre Lieferungen ein
Tatsächlich haben in diesem Jahr unter dem Einfluss der globalen Energiekrise mehrere internationale Chemieunternehmen die Einstellung ihrer Lieferungen angekündigt.
Am 27. April teilte der US-Energieriese Exxon Mobil mit, dass seine russische Tochtergesellschaft Exxon Neftegas bekannt gegeben habe, dass der Betrieb seines Öl- und Gasprojekts Sachalin-1 durch höhere Gewalt beeinträchtigt worden sei, da die Sanktionen gegen Russland die Rohöllieferung an die Kunden zunehmend erschwerten.
„Das Projekt Sachalin-1 fördert Sokol-Rohöl vor der Küste der Kurilen im russischen Fernen Osten und exportiert etwa 273.000 Barrel pro Tag, hauptsächlich nach Südkorea, aber auch in andere Länder wie Japan, Australien, Thailand und die Vereinigten Staaten.
Nach dem Ausbruch des Russland-Ukraine-Konflikts gab ExxonMobil am 1. März bekannt, dass es Vermögenswerte im Wert von etwa 4 Milliarden US-Dollar abstoßen und alle Aktivitäten in Russland, einschließlich Sachalin-1, einstellen werde.
Ende April gaben die fünf größten Werke von INNEX bekannt, dass ihre Lieferungen von höherer Gewalt betroffen seien. In einem Brief an die Kunden teilte Inglis mit, dass alle seine Polyolefinprodukte, die mit den Einschränkungen im Schienenverkehr in Zusammenhang stehen, von der höheren Gewalt betroffen seien und dass das Unternehmen voraussichtlich seine Schienenlieferungen auf einen Wert unter dem besten durchschnittlichen Tagessatz beschränken müsse.
Zu den Polyolefinprodukten, die dieser höheren Gewalt unterliegen, gehören
Eine Anlage zur Herstellung von Polyethylen hoher Dichte (HDPE) mit einer Kapazität von 318.000 Tonnen pro Jahr im Werk Cedar Bayou in Texas.
Eine Polypropylen-(PP)-Anlage mit einer Kapazität von 439.000 Tonnen pro Jahr im Werk Chocolate Bayou, Texas.
794.000 t/Jahr HDPE-Anlage in Deer Park, Texas.
147.000 Tonnen Polypropylen (PP) pro Jahr in Deer Park, Texas.
Eine Polystyrolanlage (PS) mit einer Kapazität von 230.000 Tonnen pro Jahr in Carson, Kalifornien.
Darüber hinaus hat Ineos Olefins & Polymers den Betrieb in seinem PP-Werk in Carson, Kalifornien, aufgrund eines Stromausfalls und der Produktionsunterbrechung Anfang des Monats noch nicht wieder aufgenommen.

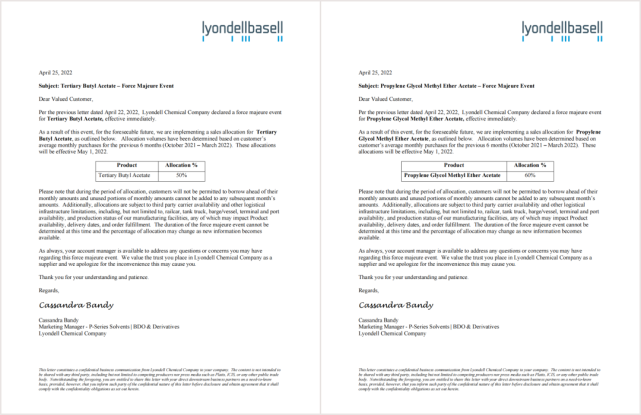

Insbesondere hat der Chemieriese Leander Basell seit April mehrere Ankündigungen zu Lieferengpässen bei Rohacetat, Tert-Butylacetat, Ethylenglykoletheracetat (EBA, DBA) und anderen Produkten aufgrund mechanischer Ausfälle und anderer Faktoren höherer Gewalt gemacht.
Am 15. April kam es zu einem mechanischen Defekt im Rohacetat-Kohlenmonoxid-Versorgungssystem von Leander Basell in La Porte, Texas.
Am 22. April wurde für Tert-Butylacetat und Ethylenglykolethyletheracetat (EBA, DBA) Force Majeure erklärt.
Am 25. April veröffentlichte Leander Basell eine Quotenverkaufsmitteilung: Das Unternehmen führt eine Verkaufsaufteilung für tert-Butylacetat, Propylenglykolmethyletheracetat und andere Produkte durch.
Aus der Mitteilung geht hervor, dass diese Zuteilung auf den durchschnittlichen monatlichen Käufen der Kunden in den letzten sechs Monaten (Oktober 2021 – März 2022) basiert und dass das Programm ab dem 1. Mai 2022 in Kraft tritt. Die Nachricht lässt erahnen, dass die oben genannten Rohstoffe entsprechend den bisherigen Käufen der Kunden in begrenzten Mengen geliefert werden.
Mehrere inländische Chemieunternehmen legen die Arbeit nieder
Auch im Inland sind viele führende Chemiekonzerne in die Stilllegungs- und Wartungsphase eingetreten, wodurch voraussichtlich 5 Millionen Tonnen Kapazität „verdunstet“ sein werden und die Versorgung mit Rohstoffen beeinträchtigt ist.
Im Mai dieses Jahres ist für den inländischen PP-Markt eine Kapazitätserweiterung von 2,12 Millionen Tonnen geplant. Die meisten dieser Erweiterungen betreffen Ölunternehmen. Weitere Unternehmen, die im April noch eine Erweiterung durchführen müssen, sind Yangzi Petrochemical (80.000 Tonnen/Jahr), dessen Inbetriebnahme für den 27. Mai geplant ist, und Hainan Raffinerie (200.000 Tonnen/Jahr), deren Inbetriebnahme für den 12. Mai geplant ist.
PTA: Sanfangxiang 1,2 Millionen Tonnen PTA-Anlagenparkplatzwartung; Hengli Petrochemical Line 2,2 Millionen Tonnen PTA-Anlagenparkplatzwartung.
Methanol: Die jährliche Produktion von 300.000 Tonnen Methanol für die Olefinanlage von Shandong Yang Coal Hengtong und die Unterstützung der Methanolanlage mit einer Kapazität von 250.000 Tonnen pro Jahr sollen am 5. Mai wegen Wartungsarbeiten abgeschaltet werden. Die Arbeiten werden voraussichtlich 30 bis 40 Tage dauern.
Ethylenglykol: Eine Anlage zur Umwandlung von Synthesegas in Ethylenglykol mit einer Kapazität von 120 kt/a in der Inneren Mongolei soll Mitte Mai wegen Wartungsarbeiten stillgelegt werden, die voraussichtlich etwa 10 bis 15 Tage dauern werden.
TDI: Die 120.000-Tonnen-Anlage in Gansu Yinguang wird wegen Wartungsarbeiten stillgelegt, der Zeitpunkt der Wiederinbetriebnahme steht noch nicht fest; die 3+50.000-Tonnen-Anlage in Yantai Juli wird wegen Wartungsarbeiten stillgelegt, der Zeitpunkt der Wiederinbetriebnahme steht noch nicht fest.
BDO: Xinjiang Xinye, 60.000 Tonnen pro Jahr. BDO-Anlage am 19. April überholt, voraussichtliche Wiederinbetriebnahme am 1. Juni.
PE: Hai Guo Long Oil PE-Anlage wegen Wartungsarbeiten stillgelegt
Flüssiges Ammoniak: Die Flüssigammoniakanlage für Düngemittel in Hubei wird wegen Wartungsarbeiten stillgelegt; die Flüssigammoniakanlage für Technologie in Jiangsu Yizhou wird wegen Wartungsarbeiten stillgelegt.
Wasserstoffperoxid: Wasserstoffperoxid in Jiangxi Lantai heute wegen Überholung gestoppt
Flusssäure: Die chemische Flusssäureanlage von Fujian Yongfu wird wegen Wartungsarbeiten stillgelegt, der Hersteller wasserfreier Flusssäure wird vorübergehend nicht öffentlich notiert.
Darüber hinaus führte die Epidemie dazu, dass zahlreiche Unternehmen ihre Arbeit einstellten. So wurden beispielsweise Jiangsu Jiangyin, die Verwaltungskontrollzone der Stadt, das Dorf Huahong, der Markt für leichte Textilien und andere wichtige Orte der Branche direkt als geschlossene Kontrollzone ausgewiesen. Hunderte von Geschäften auf dem Markt für leichte Textilien schlossen. Betroffen sind auch Zhejiang, Shandong, Guangdong und das Perlflussdelta sowie Shanghai und das umliegende Jangtse-Delta, mehrere Chemieprovinzen und Elektronikstädte. Es gibt viele Starts mit geringer Last, und auch die Automobil-, Elektronik- und andere Fertigungsindustrien mussten ihre Transporte einstellen.
Unter dem Einfluss höherer Gewalt wie Logistikbehinderungen, Schließung und Kontrolle vieler Standorte, Einschränkungen beim Arbeitsbeginn und Lieferunterbrechungen durch Chemiegiganten steigen die Preise für chemische Rohstoffe weiter an. Die Rohstoffpreise könnten auch in Zukunft noch einige Zeit auf einem hohen Niveau bleiben, und jeder hält an seinen Vorräten fest.
Veröffentlichungszeit: 10. Mai 2022
